【ひたちなか市】外壁塗装の工程・期間の完全ガイド|依頼から工事完了までの流れを徹底解説

新築から10年以上が経過し、初めての外壁塗装を考えている方の多くが、具体的にどのように工事を進めていくのかわからず不安を抱えていらっしゃいます。
「外壁塗装の工程はどんな順番で進むの?」「工事は何日で終わるの?」「工事中に何か気をつけなければならないことはある?」など、初めてだからこそわからないことはたくさんあるはずです。
また、「そもそも塗装工事とはどういうものか」という最低限の知識がなければ、昨今急増している悪徳業者に騙されてしまうリスクが高まります。
「3回塗り」「工事保証完備」など、業者がアピールしている強みは一般の方にはわかりにくいものも多く、業者が話している内容が正しいのか、本当に信頼できるのかどうかを見極めるのは至難の業です。正しい知識があれば適切な判断ができますので、依頼から工事完了までの流れと工事のポイントを網羅しておきましょう。
本記事は、ひたちなか市における外壁塗装の工程完全ガイドと銘打って、実際に依頼してから工事完了までの詳しい流れをご紹介します。最後まで読めば、各工程の流れや注意点、具体的にどんな行動をとればいいかがわかります。
まず工程と期間の全体像をご説明した後、それぞれの工程のポイント・優良業者の見分け方・工事中に注意すべきことなどを解説していきます。
ぜひ、最後までお付き合いください。
1.【結論】外壁塗装の各工程の概要・所要期間

まずは全体像から。外壁塗装の工程と所要期間をわかりやすく解説します。
塗装工事の目的は、ただ見た目の色を塗り替えるだけではありません。住まいを雨風や紫外線などの過酷な自然環境から守り、長寿命化を実現するためには、すべての工程を漏れなく実施する必要があります。
悪徳業者に騙されないように、まずは全体像を把握しておきましょう。
1-1.外壁塗装の一般的な工期は「7〜14日間」
一般的な戸建て住宅の場合、外壁塗装の工期(着工前の準備から工事完了まで)は約7~14日間です。
ただし、塗装工事は雨天時には実施できないため、天候によっては期間が伸びてしまう可能性があります。また、劣化症状によっては下地補修に時間がかかったり、下塗りを多めに塗らなければならないため、その場合も期間が長くなります。予めご了承ください。
1-2.外壁塗装の各工程の概要
ここでは、業者に依頼してから工事が完了するまでの流れと、各工程の概要をご説明します。優良な塗装会社であれば必ず実施している工程ですので、頭に入れておきましょう。
※各工程の詳細や生活に及ぼす影響、施主が対応すべきことなどは、第2章以降で詳しく解説いたしますのでご確認ください。
【⓪着工前準備】
・お問合せ~ご契約
電話・ホームページなどでお近くの塗装会社にご相談。ご自宅やショールームで打合せをして、内容に納得できれば契約します。
悪徳業者に騙されないポイントは後ほどご紹介しますので、慎重にご判断ください。
・色合わせ・日程調整
担当者と相談しながら、外壁・屋根の色を決めていきます。業者によっては、実際の家の写真をもとに様々な色の組合せを試せる「カラーシミュレーション」というサービスを提供しています。
・近隣挨拶
近隣の住宅を回って、工事期間などをお伝えします。ご希望があれば、施主様にも同行いただけます。
・現場確認
作業スペースを確保するため、植木鉢など障害になりそうなものを動かします。トラブル回避のため、施主様にも同席していただく必要があります。
【①足場・飛散防止シートの設置】所要日数:1日
塗装工事は高所作業になるため、住まいの周りに足場を設置するのが基本です。また、足場の周囲には塗料や洗浄水の飛散を防止するシートをかけます。
【②養生】所要日数:1日
塗装や洗浄水の飛散を防ぐため、窓・扉・植木・車などをビニールシートやテープでしっかり保護します。

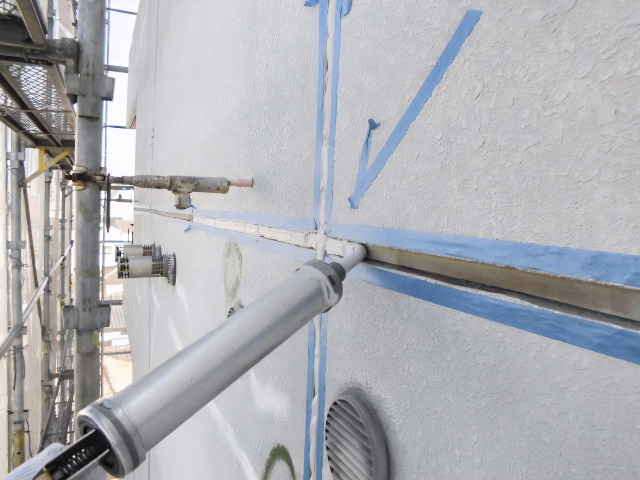

【③高圧洗浄】所要日数:1~2日
外壁や屋根の汚れ、カビ・コケなどを高圧洗浄機で洗い落とします。汚れがひどい場合は環境に優しい薬剤を使うことも。
高圧洗浄後は1日間ほど乾燥するのを待つ必要があります。冬場や湿気が多い時期は乾燥時間が延びてしまうのでご注意ください。逆に、夏場は半日ほどで乾いてしまう場合もあります。
【④下地処理】所要日数:1~3日
外壁や屋根のひび割れや欠損箇所を補修したり、錆びた金属部位をやすりで削って綺麗にする作業を行ないます。また、サイディング外壁の繋ぎ目にシーリング材を充填する工事も行ないます。
劣化箇所が多かったり、深刻度が高い場合は日数が延びてしまいます。
【⑤下塗り】所要日数:1~2日
外壁材と上塗りの塗料を密着させるため、プライマーやシーラーなどの下塗り材を塗布します。これは人間でいう化粧下地のようなもので、上塗りの発色を良くし、均一に塗れるようにする役割もあります。塗装後は、メーカーが定めた通りの時間しっかり乾燥させる必要があります。
【⑥中塗り・上塗り】所要日数:2~4日
上塗り塗料で仕上げていく工程です。メーカーが定めた通りの塗布量(1㎡あたりに使う塗料の量)を守って十分な厚さを確保するために、中塗り・上塗りの2回に分けて塗装する場合が一般的です。これを、下塗りと合わせて「3回塗り」と呼びます。
塗装したあとは毎回しっかり乾燥させる必要がありますので、気候条件によって工期が変動します。
【⑦付帯部塗装】所要日数:1~2日
外壁や屋根以外の付帯部(雨樋・軒天・破風板・シャッターボックス)などを、専用の塗料で仕上げていきます。下塗り・上塗りの合間に行なわれる場合もあります。
【⑧完了検査】所要日数:半日
塗り残しや色ムラなどの不具合や、養生テープの剥がし忘れがないかをチェックして、必要に応じて手直しします。
【⑨足場解体】所要日数:1日
塗装作業が完了したら、専門業者が足場を解体します。
【⑩清掃・引き渡し】
周囲のゴミ拾いや清掃を行ない、足場設置時に動かしていたものを元の位置に戻した後、お客様に最終確認をしてもらいます。問題なければ引き渡し(工事完了)となります。
1-3.工期をむやみに短縮させる業者には要注意
工期をむやみに短縮する業者には注意が必要です。なぜなら、外壁塗装で住まいの寿命を少しでも長くするためには、「塗り重ね乾燥時間(工程内時間)」を守る必要があるからです。
塗料メーカーは、塗料の性能を最大限に発揮させるために、「塗料を塗った後、次の塗料を塗るまでに最低限必要な乾燥時間」を定めています。
適切な乾燥時間を守らずに次の工程に進むと、塗料同士がうまく密着せず、早期のうちで剥がれ・ひび割れ・膨れなどの施工不良が起きてしまいます。
手抜き工事が横行している悪徳業者だけでなく、だますつもりはなくても知識が足りないために乾燥時間を守らない業者も多いのが現実です。業者に見積もりを取る際は、費用だけでなく工程の中身や日数に違和感がないかどうかをしっかりチェックしましょう。
2.「着工前準備」で注意すべきこと
ここからは、各工程の詳細や、お客様自身が対応すべきこと・生活への影響を最小限に抑えるポイントなどを一つずつ解説していきます。
これから業者に見積もりを取る予定の方は、ここで紹介するポイントを守ってくれる業者かどうかをしっかり見極めることをおすすめします。
※なお、お問合せ~契約時に信頼できる業者を選ぶポイントは、第7章で詳しく解説します。
まずは、塗装工事を契約してから実際に工事が始まるまでの事前準備についてです。
2-1.色合わせ・日程調整
色合わせ時に最も注意すべき点は、色の「面積効果」です。
「面積効果」とは、面積が大きくなるほど、暗い色やより暗く・明るい色はより明るく見える現象のことを指します。小さな色見本帳で選んだときと実際の住まいに塗った色がまったく違う印象に見える、というトラブルは非常に多いため注意しましょう。A4サイズ以上の大きな色見本を見せてもらうことをおすすめします。
実際の家の写真をもとにネット上で色の組合せを試せる「カラーシミュレーション」というサービスをやっている会社も存在します。屋根と外壁の色の相性を試すことができるため、最近は人気が高まっています。
プロタイムズひたち東海店でも、カラーシミュレーションのサービスを無料で提供しております。
詳しくはこちらをご確認ください。
2-2.近隣挨拶
工事開始前の挨拶は、ご近所とのトラブルを未然に防ぎ、スムーズな工事を行うための最初のステップです。
近隣挨拶では、業者が以下の内容をお伝えします。
・具体的な工事期間(着工日・完了予定日)
・作業は基本的に日中(例:午前8時〜午後5時)に行なうこと
・足場組立・解体日と高圧洗浄日に騒音が発生すること
・塗料の匂いや、高圧洗浄時の水しぶきが届く可能性があること
トラブルを防ぐためにも、可能であれば業者と一緒にご自身でも挨拶に伺うことをおすすめします。施主様自身が誠意を示すことで、ご近所の方の理解を得やすくなります。
2-3.現場確認
着工前に、塗装現場の状態を把握します。作業スペースを確保するため、植木鉢・物干し竿・自転車・ゴミ箱など障害になるものを移動させておきます。
また、工事開始前にお客様自身にも下記の準備をしていただく必要があります。
・車やバイクの移動
工事中に傷ついたり塗料が付着するのを防ぐために、敷地外の安全な場所に移動させておきます。どうしても難しい場合は、養生シートでカバーすることもできますのでご相談ください。
・プロパンガスの確認
足場を組むと、プロパンガスのボンベを交換できなくなるケースがあります。事前にガス会社へ連絡し、交換が必要ないか確認しておきましょう。
プロタイムズひたち東海店では、お客様に準備していただきたいことを事前に必ずお伝えしていますので、ご安心ください。
3.「足場設置・養生・高圧洗浄」で注意すべきこと
足場設置~高圧洗浄までは、塗装工事の中でも特に騒音が発生しやすい工程です。それぞれ特有の注意点がございますので、注意されてください。
3-1.足場設置
工事の初日に行なうのが、仮設足場の設置です。作業の安全性と効率を高めるために、法律で設置を義務付けられています。
また、足場全体を覆うメッシュシートは、塗料や洗浄水の飛散を防ぐとともに、資材の落下や万が一の転落を防ぐ安全ネットの役割を果たします。
足場設置時は、下記の点を注意されてください。
・足場の防犯対策
工事中の足場を伝って、二階のベランダに空き巣が侵入する事件がよく報道されています。センサー式のサーチライトなどの防犯グッズや、作業終了後に足場の昇降用階段を片付けるなどの対策をやってくれるかどうかをチェックしましょう。
・専門業者の出入り
足場の組み立て・解体には高度な技術が必要となるため、多くの塗装会社が外部の専門業者に委託しています。実際に工事を依頼した会社とは別のスタッフが出入りすることになるため、予めご了承ください。
3-2.養生
窓、ドア、地面、植栽、エアコンの室外機など、塗料を付着させてはいけない箇所をビニールやテープで覆い隠す作業です。
養生の目的は、単に塗料の付着を防ぐだけではありません。外壁と窓枠・付帯物などの境目をまっすぐ綺麗に出すために必須となる工程です。この工程を丁寧に行なうかどうかが、仕上がりの美しさを大きく左右します。
養生期間中は、窓や玄関の一部が覆われるため、窓の開閉が制限されます。また、塗料の匂い対策として換気も制限されることを覚えておきましょう。
どうしても換気できるようにしておきたい窓がある場合は、事前に業者へ相談しておきましょう。
3-2.高圧洗浄:ひたちなか市特有の注意点あり

養生が完了したら、業務用高圧洗浄機を用いて外壁全体を水洗いします(約半日〜1日)。劣化して剥がれかけている旧塗膜や、藻・カビ・コケ・ホコリ・チョーキング(白い粉)を徹底的に洗い流します。
高圧洗浄の目的は、単に汚れを落とすだけではありません。外壁や屋根にこれらの汚れが残っていると、新しい塗料がしっかり密着せず、早期の剥がれの原因になってしまいます。
高圧洗浄後はすぐに塗装を始めず、最低でも丸1日〜2日間の乾燥期間を設ける必要があります。
外壁の内部に水分が残った状態で塗装をしてしまうと、塗膜が完成した後、内部の水分が太陽熱で蒸発・膨張し、塗膜を押し上げてフクレ(気泡)が生じる原因となるためです。
乾燥時間をしっかり確保することも、手抜きのない優良工事の条件です。
また、高圧洗浄ではひたちなか市特有の事情も考慮しなければなりません。
ひたちなか市周辺の沿岸部は、海風によって運ばれてきた塩分の影響を受けやすい地域です。
塩分が外壁に残ったまま塗装をすると、早期の剥がれ・膨れ・サビの原因になってしまいます。こうした「塩害」を防ぐために、他の地域よりも特に入念に高圧洗浄を行なう必要があることは考慮されてください。特にひたちなか市においては、外壁塗装の品質の半分はここで決まると言っても過言ではありません。
4.「下地処理」で注意すべきこと

「塗る前に直す」
これが下地処理の鉄則です。
外壁塗装で最も重要なのは、塗装の前段階である下地処理です。ひび割れや劣化したシーリングを放置したまま上から塗料を塗っても、すぐに不具合が再発し、塗装の寿命は大幅に短くなってしまいます。
ここでは、外壁の「病巣」を修復する下地処理と、品質を保つ上で欠かせない乾燥時間(工程内時間)の考え方を解説します。
3-1. シーリング(コーキング)補修
サイディング外壁のパネル間や、窓サッシ周りの「目地」に使われているゴムのようなものを「シーリング材(コーキング材)」といいます。外壁に代わって建物の動きや熱膨張を吸収し、雨水の浸入を防ぐ重要な役割を担っています。
このシーリング材は約7年〜10年で寿命を迎え、ひび割れや剥離、肉やせ(痩せ細り)が発生します。
補修方法は「打ち替え」「増し打ち」の2パターンありますので、最適なものを選んでもらいましょう。
■シーリングの補修方法
| 補修方法 | 概要と判断基準 |
| 打ち替え | 既存のシーリング材を完全に撤去してから新しいシーリング材を充填する。目地の劣化が激しい(ひび割れ、剥離)場合に必須。最も耐久性が高くなる工法。 |
| 増し打ち | 既存のシーリング材の上から新しいシーリング材を重ねて充填する。目地の劣化が軽度な場合や、深さを確保したい場合に選択される。 |
また、シーリング補修を行う際は、必ずプライマー(接着剤)を塗布して、新しいシーリング材と下地の密着性を高める必要があります。この一手間を惜しむと、すぐに剥がれてしまうため、見積書に「プライマー処理」の項目があるか確認しましょう。
3-2. ひび割れ・サビなどの処理方法
シーリング補修のほかにも、外壁材や付帯部の様々な劣化症状に対して下地処理を行ないます。
【クラック(ひび割れ)補修】
モルタル外壁などで発生するひび割れ(クラック)は、雨水の浸入経路になるため確実に補修が必要です。
進行具合に応じて、最適な補修方法は変わります。
・ヘアークラック(髪の毛程度の細さのひび割れ)
弾力性のある下塗り材(微弾性フィラーなど)で埋めれば、そのまま塗装が可能です。
・構造クラック(0.3mm以上の太いひび割れ)
エポキシ樹脂を注入したり、ひび割れの周辺をV字やU字にカットした上でシーリング材を充填して補修します。
【ケレン作業(鉄部・金属部)】
雨樋や水切り、手すりなどの鉄部にサビが発生している場合は、塗装前に「ケレン作業」を行います。
ワイヤーブラシや電動工具を使って、浮いたサビや旧塗膜を削り落とす作業です。
サビを徹底的に除去しないと、上からいくら塗ってもすぐに塗膜が剥がれてしまいます。
【パテ埋め・フィラー処理】
小さな穴や凹凸、爆裂(ひび割れから水が浸入し、内部の鉄筋が膨張して外壁が剥がれる現象)の跡を、パテやフィラーで平らに均し、塗装面を滑らかにします。
この処理によって、塗装後の色ムラや液だれを防ぎ、美しい仕上がりを実現します。
3-3.下地処理でも、乾燥時間の遵守が必要
下地処理で使われるシーリング材、パテ、そして下塗り材(フィラーなど)にも、塗料と同じようにそれぞれ乾燥時間(硬化時間)が定められています。※塗装業界では「工程内時間」とも呼ばれます。
たとえばシーリング材は、表面が乾いても内部まではまだ十分に硬化していない場合があります。硬化時間を守らずに塗装すると、塗膜にひび割れが生じる「ブリード現象」や、内部の塗料が固まらない密着不良を引き起こします。
4.「下塗り・中塗り・上塗り」で注意すべきこと

下地処理が完了すれば、いよいよメインの塗装工程に移ります。外壁塗装では、耐久性を確保するための「3回塗り」が基本です。
この章では、各工程の目的と、品質を左右する塗り方のポイントや工法別の特徴などについて解説します。
4-1. 下塗り:素地と塗料を密着させる「接着剤」
下塗りは色を付けるのが目的ではありません。外壁材(下地)と仕上げ塗料を強固に密着させるための、まさに接着剤のような役割を果たします。
外壁材の種類や劣化の程度に応じて、シーラー(吸い込み防止・密着力向上)、プライマー(金属などの密着性向上)、フィラー(ひび割れや凹凸を埋める)といった種類から最適なものを選びます。
この選定を誤ると、中塗り・上塗りの塗料が十分に密着せず、早期剥離の原因となるため、業者の知識力が試されます。
見積もりに塗料名までしっかり書かれているか、その下塗り材を選んだ根拠があるかどうかをチェックしておきましょう。
4-2. 中塗り:塗膜の厚みを確保する「土台」
下塗り塗料の乾燥時間が経ったら、いよいよお客様が選んだ色で塗っていきます。
塗料は、メーカーが定めた通りの厚さをしっかり確保しなければ耐久性を発揮できません。そのため、同じ仕上げ塗料を中塗り・上塗りの2回に分けて塗っていきます。
中塗りは塗装の厚みを確保するのが目的なので、この時点ではまだ色ムラやローラーの跡が目立つ不完全な状態です。
4-3. 上塗り:美観と機能性を決定づける「最終仕上げ」
中塗りの乾燥時間を確保した後、再び同じ塗料を塗る工程が「上塗り」です。塗膜をさらに分厚くすることで、防水性、耐久性、耐候性といった塗料本来の性能を最大限に引き出します。
また、この工程では見た目美しさにもこだわります。色ムラやローラー跡のない、新築のように美しい外観を完成させていきます。
4-4. 品質を左右する「塗布量」と「乾燥時間」の遵守
塗装工事の品質を確保するためには、以下の2点が必要不可欠です。
【規定塗布量と基本動作】
これまでも説明した通り、塗装工事では塗料メーカーが定める規定塗布量(1㎡あたりに塗る量)を厳守しなければなりません。
そのためには、塗料を均一に配る「配り塗り」や、下地の吸い込みを止める「捨て塗り」といった熟練の技術が必要です。
また、正確な塗装面積がわからなければ必要な塗料の缶数もわからないので、CADソフトなどで正確に算出してくれる会社を選びましょう。
【塗り重ね可能時間(工程内時間)の厳守】
何度もご説明してきたように、洗浄・下地処理・塗装などあらゆる工程で既定の「乾燥時間(工程内時間)」を守らなければなりません。
湿度が高い日や雨の日は乾燥が進みにくくなります。プロの業者は、乾燥不足による品質低下を防ぐため、天候に応じて塗装作業を順延する判断を下します。
外壁塗装の工期が「7〜14日」と幅があるのは、この乾燥時間を天候によって調整するためです。適正な乾燥時間を守ることが、結果として10年後、20年後の外壁の耐久性を保証することになるのです。
工期が延びる場合も、この乾燥時間を守るためと理解してください。
4-5. ローラー工法と吹き付け工法
外壁に塗料を塗る方法には、主に「ローラー工法」と「吹き付け工法」があります。
| 工法 | 特徴 | 仕上がりと工期 |
| ローラー工法 | ローラーや刷毛で塗料を塗り付ける。現在の主流工法。 | 塗料の飛散が少ないため、近隣への影響を抑えられる。塗膜が厚くつきやすく、耐久性を確保しやすい。工期は標準的。 |
| 吹き付け工法 | スプレーガンで塗料を霧状にして吹き付ける。 | 複雑な模様出しや意匠性の高い仕上げが可能。ローラーでは再現できない独特の質感が出る。塗料の飛散対策と高い技術が必要。 |
一般住宅の塗り替えではローラー工法が採用される場合がほとんどですが、既存の外壁の模様を活かしたい場合や、特殊な意匠性を持たせたい場合に吹き付け工法が用いられます。
見積書で工法を確認し、理想の仕上がりが可能か業者に相談しましょう。
5.「付帯部塗装」で注意すべきこと

外壁塗装で最もトラブルの原因になりやすいのが、「どこまで塗装範囲に含まれるのか」という認識のズレです。特に、外壁や屋根に付属する付帯部の扱いについて、契約前に明確にしておく必要があります。
この章では、外壁塗装と一緒に塗るべき付帯部の範囲を整理し、美しい仕上がりと耐久性を両立させるためのポイントを解説します。
5-1. 付帯部塗装をすべき理由

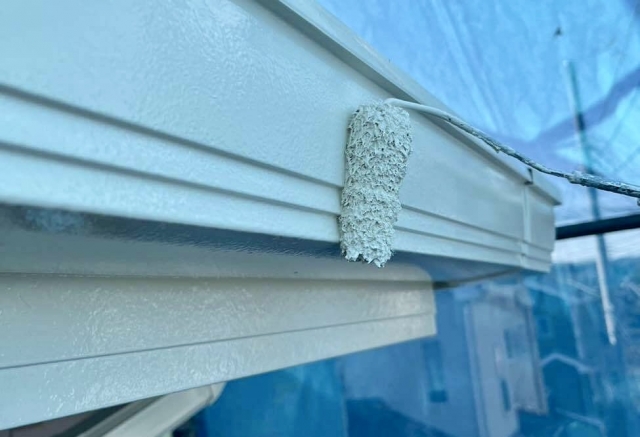

付帯部を外壁と一緒に塗装すべき理由は3つあります。
1つ目は耐久性の向上。外壁と同様に塗装で保護膜を作ることで、木材の腐食や金属のサビを防ぎ、付帯部自体の寿命を延ばせます。
2つ目は、美観の統一。外壁だけが新しくなると、付帯部の色あせや汚れが際立ち、家全体の見た目のバランスが悪くなります。
3つ目は、コストの節約。付帯部の多くは高所にあるため、別の機会に塗装すると再度足場代が発生します。外壁塗装で足場が立っている間にまとめて行うのが最も効率的です。
5-2. 付帯部塗装のトラブルを回避するために
業者によっては、見積もりに明記していなくても付帯部塗装を行なってくれる場合もありますが、無用なトラブルを回避するために「どこまで塗ってくれるのか」は契約時に確認しておきましょう。
また、見積もりに「付帯部塗装一式」と記載されている場合は、雨樋、破風板、軒天、幕板など、どの部位が含まれているかを業者に確認し、書面に明記してもらいましょう。
下塗り(錆止めなど)を含めた塗装回数と、使用する塗料の名称が明記されているかも確認してください。さらに、雨樋は「m数」、破風板は「m数」、シャッターボックスは「枚/箇所」など、数量と単価が記載されていると、作業範囲が明確になり、適正価格であるか判断しやすくなります。
5-3. 外壁と一緒に塗るべき付帯部一覧
付帯部とは、外壁や屋根に付属している細かいパーツ(雨樋、破風板、軒天など)の総称です。これらは建物を雨風から守る重要な役割を担っており、外壁と同様に紫外線や風雨で劣化します。
以下に、塗装工事で忘れずに塗っておきたい付帯部の一覧をまとめました。
| 付帯部の名称 | 役割と素材の例 |
| 雨樋 | 屋根の雨水を地上へ排水する。塩化ビニル製、金属製。 |
| 破風板 | 屋根の側面(切妻側)を隠し、風雨の吹き込みを防ぐ。木材、ケイカル板。 |
| 鼻隠し | 雨樋が取り付けられている屋根の先端部分。木材、ケイカル板。 |
| 軒天 | 屋根の突き出し部分の裏側の天井。木材、ケイカル板。 |
| 幕板・帯板 | 1階と2階の外壁色の境界などに取り付ける化粧板。木材、窯業系など。 |
| 雨戸・シャッターボックス | 窓を保護する戸や収納箱。金属(スチール)製。 |
| 水切り | 外壁と基礎の境目に取り付けられ、雨水を排出する。金属製。 |
付帯部の中でも、下記のような部分は塗装ができないためご注意ください。
・アルミ製の窓枠・サッシ、手すり:塗料が密着しにくく、剥がれやすいため。
・シャッターの可動部分(スラット):塗装すると巻き上げた際に塗膜同士が貼り付き、開閉不良の原因となるため。
・ベランダの床面:これは塗装ではなく、防水工事(防水トップコートやFRP防水など)が必要です。
5-4.付帯部の色選びはとても重要!
付帯部の色選びは、家全体の印象を大きく左右します。
例えば、外壁の色と同系色を選ぶと、家全体にまとまりが出ます。また、アクセントカラーで塗装するのも効果的です。外壁色とは対照的なダークカラー(黒や濃い茶など)を選ぶと、窓枠や雨樋が引き締まり、家全体のデザインがシャープに見えます。
サッシの色とのバランスも考慮した方がいいので、一度業者にカラーシミュレーションを依頼してみましょう。
6.外壁塗装の工期は、天候と立地条件に左右される

外壁塗装の工期は通常7〜14日ですが、天候や気温、湿度といった自然条件に大きく左右されます。特に、海の近くに位置するひたちなか市では、沿岸部特有の環境要因にも配慮が必要です。
6-1.塗装ができない天候条件
プロの業者は、塗料メーカーが定める塗料の仕様書に従い、以下のような気候条件では塗装作業を順延(中断)します。無理に強行すると、塗膜の密着不良や早期剥離といった施工不良の直接的な原因となるためです。
| 悪条件 | 塗装を避ける理由 | 塗装が不可能な基準(目安) |
| 雨天・降雪 | 塗料が流れ落ちたり、乾燥が妨げられたりするため。 | 降雨・降雪時、およびその直後。 |
| 低温 | 塗料の硬化不良(乾ききらない)を引き起こし、耐久性が低下するため。 | 気温が5℃未満の時(特に朝晩)。 |
| 高湿度 | 塗料が水分を吸い込み、乾燥が遅延したり、ツヤや仕上がりに影響が出たりするため。 | 湿度が85%以上の時。 |
一般的に、気候が安定している春や秋は工期が延びにくく、塗装のベストシーズンだと言われています。
ただ、北海道・東北などの豪雪地帯でない限り、基本的には一年中塗装工事をすることは可能ですので、不安な場合は業者にご相談ください。
プロタイムズひたち東海店では、天候不順で工期が延びる場合、お客様の生活への影響を最小限にすることを心がけています。延期が決定した時点で連絡し、ご近隣への日程変更の挨拶も責任をもって実施しますので、安心してお任せください。
6-2. ひたちなか市特有の注意点:塩害対策を徹底する
ひたちなか市のような沿岸部では、サビや早期剥離の主要因となる「塩害」が発生しやすいというリスクがあります。一般的には塗装工事は10年に一回と言われていますが、塩害の多い地域では5~7年で劣化がが始まってしまうことも。
ひたちなか市で塗装工事をする際は、下記の点を参考にされてください。
・高圧洗浄で徹底的に塩分を洗い流し、乾燥時間も十分に確保する
・鉄部は、防食性の高い錆止め塗料を下塗りに採用
・紫外線や塩分に強いフッ素塗料・無機塗料などの高耐久塗料を選ぶと耐久年数が高くなる。
7.「工程が見える見積もり」が、信頼できる業者を見抜くポイント

ここまで塗装工事の各工程や注意点を詳しく解説してきましたが、そもそも優良業者を選ばなければ意味がありません。
塗装が始まってから「あれ?」と思うことがあってももう遅いので、複数の見積もりを比較して、信頼できる業者に依頼されてください。
ここでは、見積もり書からいい業者かどうかを見抜くポイントをご解説いたします。
7-1. 見積もり書でチェックすべき基本項目
信頼できる業者の場合、見積もりに各工程の詳細がしっかりと明記されています。「塗装工事一式」などの曖昧な表記でごまかそうとする業者は要注意です。
【見積書の基本チェックポイント】
| 項目 | チェックするポイント | なぜ重要か |
| 数量(面積・m数) | 外壁の塗装面積(㎡)やコーキングの長さ(m)が詳細に記載されているか。 | 数量が不明確だと、手抜き工事や追加請求のリスクが高まります。 |
| 塗料のメーカー・品名 | 使用する下塗り材、中塗り・上塗り材の具体的な製品名が記載されているか。 | 塗料のグレード(耐久年数)を比較し、低グレード品へのすり替えを防げます。 |
| 塗装回数 | 「下塗り1回、中塗り1回、上塗り1回」の計3回塗りが明記されているか。 | 中塗りの工程がない会社は、塗布量を守る意識が足りないと判断できます。 |
| 塗装仕様書(工程や時間) | 塗り重ね乾燥時間(工程内時間)など、各種の規定が書面に記載されているか。 | 乾燥時間を守らない手抜き工事(早期塗膜不良の原因)を見抜く上で最も重要です。 |
特に、「塗装仕様書」や「工程表」が添付されている業者は、使用する塗料の規定塗布量や乾燥時間を守る意識が高く、信頼できる目安となります。
もちろん、プロタイムズひたち東海店ではすべてのチェック項目を満たした詳細な見積もりをご提出しています。無料建物診断の結果とお客様のご予算・ご要望をもとに、最大5種類のプランを提案しますので、「自分に合ったものを選べて安心できた」とご好評いただいています。
7-2. 優良業者かどうか見抜く「3つの質問」
複数の業者に見積もりを依頼する場合は、下記の質問をぶつけて、信頼できる業者かどうか見極めましょう。
①「高圧洗浄後、何日間乾燥させますか?」
→ 翌日に塗装開始など、乾燥時間が不十分な場合は注意が必要です。
②「この塗料のメーカー規定の塗り重ね時間は何時間ですか?」
→ 塗料メーカーの規定を把握していない業者、または曖昧に答える業者は知識不足なので信頼性に欠けます。
③「下地処理(シーリング・ひび割れ補修)はどこまでやってもらえますか?」
→ 補修箇所が「一式」ではなく、打ち替えか増し打ちかなど具体的な作業内容と数量まで教えてもらえる業者は信頼できます。
なお、見積もり金額が他と比べて安すぎる業者は、工程の省略(3回塗りが2回など)や、下地処理の不備、または規定塗布量を守らない塗料の薄め塗りなど、「手抜き」が潜んでいる可能性が高いです。
プロタイムズひたち東海店では、詳細な見積もりだけでなく、手抜き工事がないことを客観的に証明するための取り組みも実施しています。下地処理や下塗りなどの全工程を写真に撮った報告書を完工後にご提出していますので、逃げも隠れもできません。
安心してお任せください。
8.外壁塗装は、プロタイムズひたち東海店へ!
本記事では、ひたちなか市で塗装工事をする際の工程や、優良施工のためのポイントを詳しく解説してきました。
外壁塗装は、大切な住まいを守るために必要な一大イベントです。絶対に失敗しないために、本記事で学んだ内容を参考にして信頼できる地元業者に依頼してください。
お客様に安心して工事期間を過ごしていただくため、プロタイムズひたち東海店は以下の標準対応を徹底しています。
| 対応内容 | お客様のメリット |
| 工程表の事前提示と共有 | 洗濯日や車の移動が必要な日など、ご家族の生活スケジュール調整をスムーズに行えます。 |
| 進捗状況の連絡体制 | 天候による順延や、当日の作業内容を毎日ご報告。施主様不在時でも安心して任せられます。 |
| 施工写真による報告 | 足場解体後には見えなくなる下地処理や下塗りの工程を、写真で詳細にご報告し、手抜きがないことを証明します。 |
| 生活への配慮の徹底 | 洗車工場の養生、駐車スペースの確保、騒音配慮など、ご近所様に配慮でき、施主様の生活への影響を最小限に抑えます。 |
ご興味のある方は、まずは専門家による「無料建物診断」をご利用ください。
住まいの劣化状況をすみずみまで診断し、ひたちなか市の気候に最適な塗装仕様を明記した「診断報告書」「工程表」「見積もり書」を無料で作成いたします。
強引な営業は一切行いません。まずは、専門家による正確な診断で、ご自宅の現状を把握することから始めませんか?
お電話または下記URLより、お気軽にご相談ください。
